精准衡量绩效:深度解析“任务完成率”的计算逻辑与应用

在现代企业管理和项目执行中,任务完成率(Task Completion Rate) 是衡量工作效率、团队执行力以及项目健康状况指标之一。它不仅仅是一个简单的百分比数字,更是管理者进行资源调配、进度预测和绩效评估的重要依据。
不过,很多的人在实际应用中对“任务完成率”的计算存在误区,导致数据失真,进而效应决策。这篇文章将深入探讨任务完成率的多种计算公式、适用场景、数据陷阱及优化策略,帮助读者建立科学的考核体系。
核心概念:什么是任务完成率?
任务完成率是指在特定时间段内,实际完成的任务数量(或工作量)占计划任务总数(或总工作量)的比例。

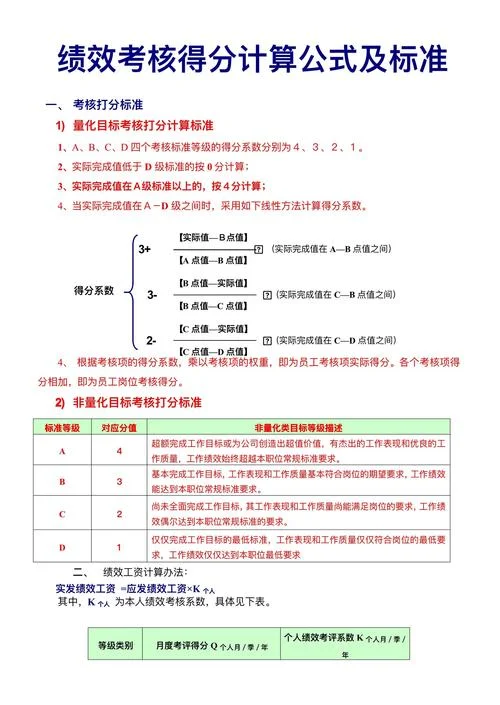

基本公式:
虽然这个公式看似简单,但在不同行业、不同项目类型中,“任务”的定义和“完成”的标准千差万别。所以我们需要根据具体情况选择更细致的计算模型。
三种主流计算模型及其应用场景
为了更精准地反映工作实效,建议根据业务性质选择以下三种模型之一:
基础计数法(适用于标准化、离散型任务)
适用场景:客服接听电话数量、代码Bug修复数、快递包裹分拣量等。 特点:以“件”为单位,简单直观。加权进度法(适用于复杂项目、研发类工作)
适用场景:软件开发、建筑工程、新产品研发。 特点:不同任务难度不同,简单计数会失真。需引入“权重”或“工时占比”。注:任务权重基于预估工时或重要性等级确定。
价值交付法(适用于结果导向型业务)
适用场景:销售、市场营销、咨询顾问。 特点:不仅看做了多少事,更看产生了多少价值。数据说明表:不同模型对比分析
下表清晰展示了三种模型在关键维度上的差异,帮助管理者做出选择:
| 对比维度 | 基础计数法 | 加权进度法 | 价值交付法 |
|---|---|---|---|
| 核心指标 | 数量(Count) | 进度/工时(Progress/Hours) | 价值/结果(Value/Result) |
| 计算复杂度 | 低 | 中 | 高 |
| 数据透明度 | 高,易于验证 | 中,需定义权重标准 | 低,依赖财务或业务系统数据 |
| 防作弊能力 | 弱(易刷量) | 中(需审核进度真实性) | 强(以结果为导向) |
| 典型行业 | 制造业、客服、物流 | IT研发、工程建设、设计 | 销售、市场、咨询 |
| 主要缺点 | 忽视任务难度差异 | 主观性强,权重设定难 | 滞后性强,难以实时反馈 |

常见误区与数据陷阱
在实际操作中,直接套用公式会导致“虚假繁荣”或“数据失真”。下面呢是三个高频陷阱:
“分母”动态变化导致的偏差
若计划任务数(分母)在执行过程中不断增加(如敏捷开发中不断加入新需求),而分子(已完成数)未同步更新,会导致完成率看似下降,实则团队效率未变。 对策:采用滚动周期计算,或明确“本期计划”与“本期完成”的对应关系,而非累计对比。忽略“完成”的质量标准
仅统计“关闭”的任务,而不验证质量。,程序员提交了代码但存在严重Bug,客服接听了电话但客户投诉。 对策:引入“有效完成率”概念,即:权重设定主观化
在加权进度法中,若管理者人为调高某项任务的权重,会导致该任务完成率虚高,误导整体项目进度。 对策:权重应基于历史数据、专家评估或客观工时记录,并定期校准。提升任务完成率的实战策略
计算完成率只是步,如何通过数据驱动改进才是关键。
1. 明确定义“完成”:
在项目启动前,团队需统一“完成”的标准(DoD, Definition of Done)。,对于设计任务,“完成”不仅指图片导出,还包括内部评审通过。
2. 细化颗粒度:
将大任务拆解为可衡量的小单元(WBS,工作分解结构)。小任务更容易估算和追踪,能提供更及时的完成率反馈。
3. 可视化与即时反馈:
使用看板(Kanban)或项目管理工具(如Jira、Trello)实时展示完成率趋势。当某项任务完成率低于阈值时,立即触发预警机制。
4. 结合定性分析:
完成率数据需结合团队反馈。假如完成率持续100%,意味着目标设定过低;如果持续低于50%,则需排查资源瓶颈或流程障碍。
任务完成率并非一个孤立的数字,而是项目管理健康度的“体温计”。选择合适的计算公式,建立清晰的数据定义,并结合质量与价值维度进行综合评估,才能真正发挥其管理价值。
管理者应避免陷入“唯数据论”的陷阱,既要关注“做了多少”,更要关注“做得多好”和“创造了多少价值”。通过科学计算与持续优化,团队才能从被动执行转向主动高效,实现业务目标的最大化。
附录:示例计算
场景:某软件团队在一周内有5个核心功能点需要开发。- 功能A:已完全上线(完成度100%,权重20%)
- 功能B:测试通过,待发布(完成度90%,权重25%)
- 功能C:开发完成50%(完成度50%,权重30%)
- 功能D:尚未开始(完成度0%,权重15%)
- 功能E:因需求变更取消(不计入分母)
> 该团队本周任务完成率为 63.9%,比简单计数法(2/4=50%)更能反映实际进展。
